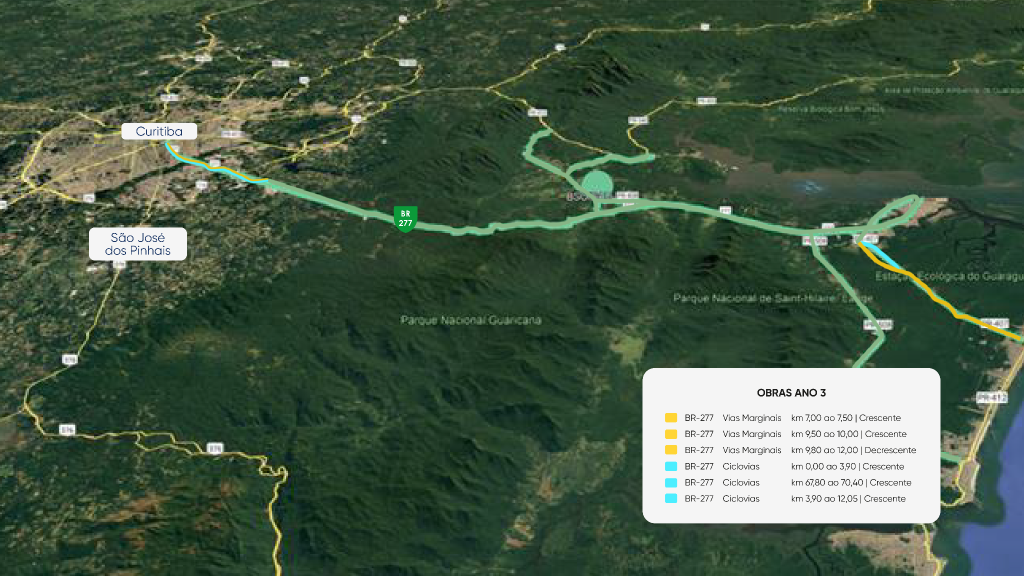

BR-277 – entre Curitiba e São José dos Pinhais
Obra lançada em dezembro de 2025
32 quilômetros de terceiras faixas, sendo 16 km em cada sentido da rodovia:
- Entre o km 83, no Jardim Botânico, em Curitiba, e o km 67, na Borda do Campo, em São José dos Pinhais
- 3,2 quilômetros de vias marginais
- 15 quilômetros de ciclovias
- 15 novos viadutos e pontes
- 20 estruturas de contenção
- Acessos mais seguros: nova passarela próxima ao Parque Peladeiro, no bairro Cajuru
Força de trabalho:
- 17 empresas mobilizadas
- 25 frentes de obras ativas: (drenagem, contenção, pavimento, tratamento, aplicação de sub base, barreiras)
- Colaboradores mobilizados: 505
- Equipamentos no trecho: 167
Primeiros quilômetros pavimentados e que foram liberados:
- Entre o km 67,800 e 70,400, em São José dos Pinhais, na pista sentido Paranaguá

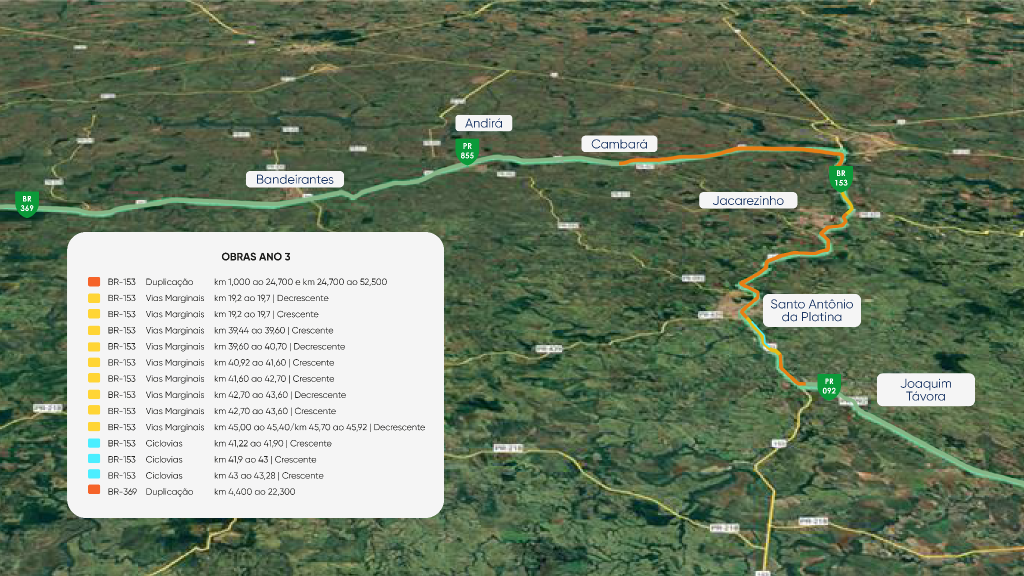

BR-153 – entre Jacarezinho e Santo Antônio da Platina
Obra lançada em novembro de 2025
50 quilômetros:
- Entre o km 01, no acesso a Jacarezinho, e o km 52, em Santo Antônio da Platina
- 50 quilômetros duplicados
- 5,6 quilômetros de vias marginais
- 2 quilômetros de ciclovias
- 11 dispositivos de retorno em desnível
- 6 retornos em nível
- 5 pontes
- 19 viadutos
- 4 trevos
- 20 empresas: Tucuman, Tranenge, Sinalizavia, Sinal +, Concretmolding, Engetela, WR Engenharia, Intertek, GPS Topografia, Ocle, VLC Ambiental, CB Construções, Terraplena, HGS – GS, JFT, Vilhena, JFT, Mensori, Ápia, MLC
- Colaboradores na obra: 1.228
- Frentes de obras: 57 (terraplanagem, pavimentação, contenção, drenagem, OAEs)
- Equipamentos no trecho: 386
Entre as obras está a construção da nova ponte sobre o Rio Ubá, que terá 130 metros de extensão, 21 metros de largura e 4 faixas para circulação de veículos – duas em cada sentido da rodovia – além da estrutura reforçada para comportar com segurança o fluxo intenso.

BR-369 – entre Jacarezinho e Cambará
18 quilômetros:
- Entre o km 4, em Jacarezinho, e o km 22, em Cambará
- 18 quilômetros duplicados
- 4 retornos
- 1 ponte
- 2 viadutos
- Projeto especial para o perímetro urbano de Cambará, para atender aos pedidos da comunidade:
- Ampliação da rodovia com duas faixas para cada sentido
- Uma faixa auxiliar para conexão às demais ruas da região
- Canteiro central
- Dispositivos de segurança
- Travessias para pedestres
- 2 retornos aos motoristas
- 14 empresas: Ápia, Frandolozo, Nova URB, Alta Noroeste, Concretmolding, Engetela, WR Engenharia, Intertek, GPS Topografia, STEL – Sistemas elétricos, HGS – GS, JFT, Vilhena, Gescom
- Colaboradores na obra: 496
- Frentes de obras: 17 (terraplanagem, pavimentação, drenagem, OAEs)
- Equipamentos no trecho: 148
